Ocieplenie budynku styropianem – grubość, klej i kołki

Montaż płyt styropianu na ścianie budynku podczas ocieplania elewacji

„Kładziemy piętnaście, bo piętnaście zawsze się kładło” – tak odpowiedział mi kierownik robót na wielkopłytowym budynku, kiedy zapytałem, skąd wzięła się grubość w kosztorysie. Nikt tego nie liczył. Ktoś wziął liczbę, która pasowała do budżetu, a projektant przyklepał ją bez sprawdzenia oporu cieplnego istniejącej ściany.

Ocieplenie bloku styropianem wygląda z zewnątrz na najprostszą robotę budowlaną, jaka istnieje: przykleić płytę, wbić kołek, zatopić siatkę, zatrzeć tynk. Właśnie dlatego jest tak podatne na skróty. Każdy z tych czterech etapów ma parametr, którego z ziemi nie widać, a który decyduje o tym, czy elewacja przetrwa dwadzieścia lat, czy zacznie odpadać płatami po piątej zimie. Ilość kleju pod płytą, długość zakotwienia kołka, gramatura siatki i przerwy technologiczne między warstwami – to cztery miejsca, w których wykonawca oszczędza najczęściej i najbezpieczniej dla siebie.

Zebrałem tu całą technologię systemu ETICS w takiej kolejności, w jakiej wchodzi na budowę, razem z liczbami do sprawdzenia na rusztowaniu. Roboty na czterokondygnacyjnym budynku trwają trzy do pięciu miesięcy, materiał to 110-180 zł za metr kwadratowy, robocizna kolejne 90-140 zł. Formalności, głosowanie i finansowanie opisałem osobno w poradniku o tym, jak przeprowadzić ocieplenie bloku we wspólnocie.

Czym jest system ETICS i dlaczego nie wolno mieszać producentów?

ETICS to złożony system izolacji cieplnej: klej, płyta izolacyjna, łączniki mechaniczne, warstwa zbrojona z siatką, podkład tynkarski i tynk cienkowarstwowy. Kluczowe słowo to system – komponenty przechodzą wspólne badania i mają jedną aprobatę techniczną. Zamiana samej siatki na tańszą formalnie unieważnia całą aprobatę, a razem z nią gwarancję producenta.

W praktyce podmiana wygląda tak: w ofercie stoi siatka 145-165 g/m², na budowę przyjeżdża 110 g/m². Różnica w cenie to około 2 zł na metrze kwadratowym, przy 1400 m² elewacji niecałe trzy tysiące złotych. Skutkiem jest warstwa zbrojona, która nie przenosi naprężeń i pęka po pierwszym pełnym cyklu rocznym, a naprawa oznacza zerwanie tynku z całej ściany.

Dlatego w umowie ma stać nazwa handlowa systemu i numer aprobaty, a nie opis rodzajowy typu „styropian grafitowy z tynkiem silikonowym”. Ta jedna linijka w umowie ratuje reklamację, bo producent systemu odpowiada za komplet, a nie za pojedynczy worek kleju.

Pracownik odcina nożem pas siatki z włókna szklanego do warstwy zbrojonej

Jaka grubość styropianu ma sens na bloku w 2026 roku?

Na ścianie z wielkiej płyty, która sama ma współczynnik przenikania ciepła rzędu 0,8-1,1 W/(m²·K), sensowne minimum to 18 cm styropianu EPS o lambdzie 0,038, albo 15 cm styropianu grafitowego o lambdzie 0,031. Piętnaście centymetrów zwykłego, białego EPS-u nie dowozi wymaganego dziś współczynnika 0,20 W/(m²·K) dla ścian zewnętrznych i wystarczy jedno obliczenie, żeby to wykazać.

Materiał Lambda W/(m·K) Grubość na wielkiej płycie Cena za m² w 2026
EPS 70-038 biały fasada 0,038 18-20 cm 50-75 zł
EPS grafitowy 031-033 0,031-0,033 15-18 cm 65-95 zł
Wełna fasadowa płyta 0,036-0,040 18-20 cm 95-140 zł
Wełna lamelowa 0,040-0,042 20 cm 110-160 zł

Różnica między 15 a 20 centymetrami to na 1400 m² elewacji jakieś 25-40 tysięcy złotych materiału, przy inwestycji rzędu 400 tysięcy. Rusztowanie, robocizna, siatka i tynk kosztują dokładnie tyle samo w obu wariantach, więc dokładanie grubości jest najtańszym elementem całej termomodernizacji. Wspólnota, która oszczędza właśnie tutaj, oszczędza w jedynym miejscu, gdzie oszczędzać się nie opłaca, bo drugi raz rusztowania nikt nie postawi.

Styropian czy wełna mineralna na blok?

Rozstrzyga wysokość budynku i przepisy przeciwpożarowe. Do 25 metrów wysokości wolno stosować styropian, powyżej tej granicy izolacja musi być nierozprzestrzeniająca ognia, czyli w praktyce wełna mineralna. To jest granica przy jedenastej, dwunastej kondygnacji i zależy od pomiaru do poziomu górnej kondygnacji użytkowej, więc przy wieżowcach decyduje projektant, nie kosztorysant.

Na budynkach niższych, ale ze styropianem, obowiązkowe są pasy przeciwpożarowe z wełny mineralnej nad otworami okiennymi, o wysokości zwykle 20-30 cm i szerokości wykraczającej poza ościeża. Ekipy pomijają je, gdy nikt nie patrzy, a wykryć to można wyłącznie w trakcie robót albo kamerą termowizyjną po fakcie.

Wełna wygrywa też tam, gdzie ściana musi oddawać wilgoć: przy murach zawilgoconych, przy budynkach po zalaniach, przy przegrodach z gazobetonu bez izolacji poziomej. Styropian ma opór dyfuzyjny kilkakrotnie wyższy i na mokrej ścianie zamyka wodę w przegrodzie. Za to wełna jest wrażliwsza na deszcz w trakcie montażu i wymaga zabudowania siatką ochronną na rusztowaniu przez cały czas robót.

Ile kleju musi być pod płytą styropianu?

Minimum 40 procent powierzchni płyty, licząc kontakt kleju z podłożem po dociśnięciu. Standardowa metoda to obwodowo-punktowa: pas kleju o szerokości 3-4 cm wzdłuż całej krawędzi płyty plus 6-8 placków o średnicy około 10 cm w środku. Sam pas obwodowy pełni drugą funkcję, o której mało kto mówi – zamyka szczelinę między płytą a ścianą, więc powietrze nie krąży za izolacją i nie wynosi ciepła bokiem.

  1. Sprawdź podłoże – luźny tynk odbija się głucho przy opukiwaniu i musi zejść, a ubytki wypełnia się zaprawą naprawczą minimum 3 dni przed klejeniem.
  2. Zagruntuj chłonną ścianę preparatem wzmacniającym i odczekaj 4-24 godziny, zależnie od karty technicznej.
  3. Zamocuj listwę startową cokołową w poziomie, na kołkach co 30 cm, z podkładkami dystansowymi wyrównującymi nierówność ściany.
  4. Nałóż klej metodą obwodowo-punktową i dociśnij płytę w ciągu 10-15 minut, zanim klej zacznie naskórkować.
  5. Układaj płyty mijankowo, z przesunięciem spoin o co najmniej połowę długości płyty, ściśle na styk, bez kleju w spoinach pionowych.
  6. Na narożach budynku prowadź płyty na mijankę, wiązaniem, nigdy z ciągłą pionową spoiną w narożniku.

Klej w spoinie pionowej między płytami to klasyczny błąd amatorski i tworzy mostek termiczny widoczny na termogramie jako siatka jasnych linii na całej elewacji. Szczeliny szersze niż 2 mm wypełnia się paskami styropianu albo pianą niskoprężną, nigdy klejem.

Ile kołków na metr kwadratowy i kiedy je wbijać?

W polu ściany 4-6 łączników na metr kwadratowy, w strefie krawędziowej budynku 8-10, bo tam ssanie wiatru jest najsilniejsze. Dokładna liczba wynika z projektu i z wysokości budynku – na dziesiątym piętrze obciążenie wiatrem jest wielokrotnie większe niż przy cokole i schemat kołkowania musi się różnić.

Kołkowanie wykonuje się dopiero po związaniu kleju, czyli po 24 godzinach latem i po 48 godzinach przy temperaturze poniżej 10 stopni. Wbijanie kołków w świeży klej zrywa jego przyczepność i to jest błąd, którego z ziemi nie zobaczysz, a który ujawnia się po latach jako odspojone płyty w środku ściany.

Głębokość zakotwienia w podłożu nośnym: minimum 25 mm w betonie i w cegle pełnej, 50-90 mm w materiałach porowatych typu gazobeton czy pustak szczelinowy. Długość kołka liczy się jako grubość izolacji plus warstwa kleju plus stary tynk plus wymagane zakotwienie, więc przy 20 cm styropianu na wielkiej płycie wychodzą łączniki 275-295 mm. Talerzyk musi zostać zlicowany z płaszczyzną izolacji albo zagłębiony i zaślepiony korkiem styropianowym – wystający talerzyk odrysuje się na tynku jako regularna siatka kropek.

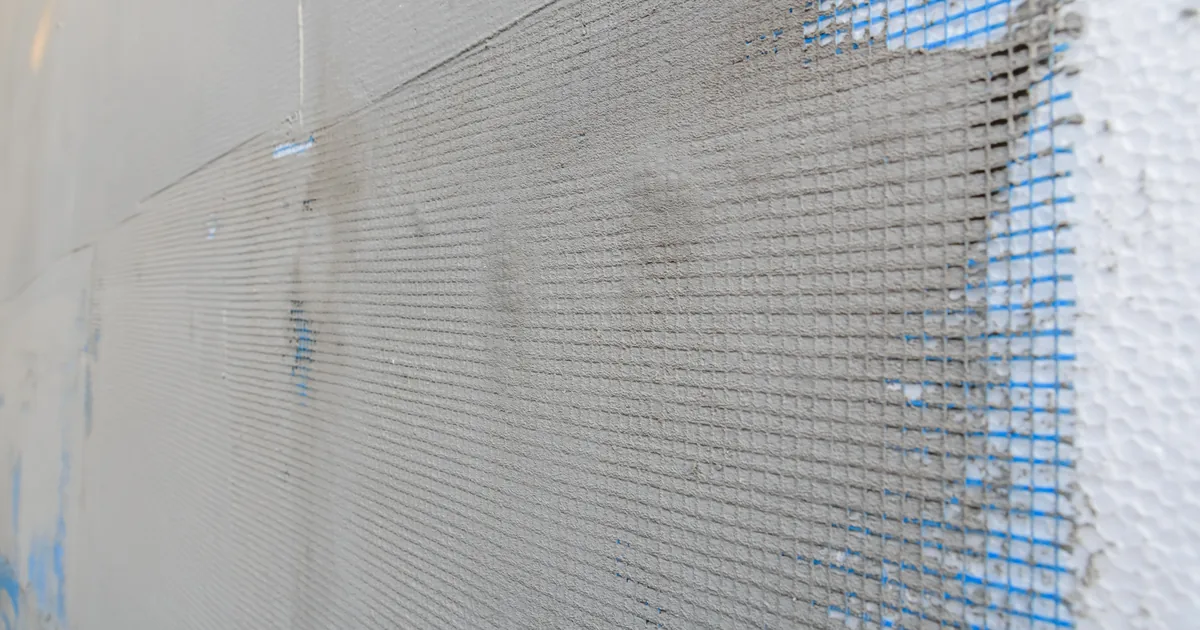

Zbliżenie na warstwę styropianu przyklejoną do ściany budynku podczas ocieplania

Jak wykonać warstwę zbrojoną i gdzie idą dodatkowe pasy siatki?

Warstwa zbrojona ma grubość 3-5 mm, a siatka musi znaleźć się w jej zewnętrznej jednej trzeciej, nie przy samej płycie. Zatapia się ją w świeżej masie pacą, z zakładami sąsiednich pasów minimum 10 cm. Siatka położona sucho na płytę i przykryta klejem od góry nie pracuje wcale i to najczęstszy błąd ekip pracujących na akord.

Dodatkowe wzmocnienia idą w trzech miejscach. Przy narożach okien i drzwi ukośne pasy siatki o wymiarach około 20 na 35 cm, pod kątem 45 stopni – bez nich rysa startuje z narożnika ościeża i biegnie po skosie przez całą ścianę. Na krawędziach budynku i wokół otworów listwy narożnikowe z siatką. W strefie cokołu i przy wejściach do klatek druga warstwa siatki pancernej o gramaturze 300-500 g/m², bo tam elewację niszczą wózki, rowery i piłki.

Ościeża okienne to osobna sprawa: musi tam wejść 2-3 cm izolacji, inaczej w narożniku okna zostaje mostek termiczny, na którym zimą wykrapla się para wodna i po dwóch sezonach pojawia się czarna pleśń w rogu mieszkania. Widziałem budynek, w którym pominięto ościeża na całej elewacji północnej i wspólnota dostała czternaście zgłoszeń o pleśni w pierwszą zimę po odbiorze.

Jaki tynk elewacyjny wybrać na blok?

Cztery rodzaje, cztery różne kompromisy między ceną a odpornością na brud i glony. Na blokach otoczonych zielenią i na ścianach północnych decyduje odporność na porastanie, bo zielony nalot na trzy lata po odbiorze to najczęstsza reklamacja, jaką widuję.

Tynk Cena za m² z robocizną Mocna strona Słaba strona
Mineralny 35-55 zł najtańszy, paroprzepuszczalny wymaga malowania, ograniczona paleta
Akrylowy 45-65 zł odporny na brud i uderzenia niska paroprzepuszczalność, ładuje się elektrostatycznie
Silikatowy 50-70 zł bardzo paroprzepuszczalny, dobry na wełnę wrażliwy na deszcz w trakcie wiązania
Silikonowy 60-85 zł samoczyszczący, najlepszy przy zieleni najdroższy w grupie

Kolor ma znaczenie techniczne, nie tylko estetyczne. Ciemne tynki o współczynniku odbicia światła poniżej 25 procent nagrzewają się latem do 70-80 stopni i naprężenia termiczne w warstwie zbrojonej rosną razem z temperaturą. Producenci systemów wprost ograniczają stosowanie ciemnych barw na dużych, nasłonecznionych płaszczyznach i zapisują to w karcie technicznej.

W jakiej temperaturze można kłaść ocieplenie i jakie są przerwy technologiczne?

Przedział roboczy dla większości systemów to od 5 do 25 stopni, przez całą dobę, także w nocy. Spadek poniżej pięciu stopni w nocy po dniu nakładania tynku niszczy wiązanie i to jest powód, dla którego roboty elewacyjne kończy się realnie na początku października, a nie w listopadzie, mimo że dzień bywa jeszcze ciepły.

Przerwy technologiczne, których nie wolno skracać: 24-48 godzin między klejeniem a kołkowaniem, 3 dni schnięcia warstwy zbrojonej przed gruntowaniem przy 20 stopniach i sprzyjającej pogodzie, 12-24 godziny między podkładem tynkarskim a tynkiem. Przy chłodniejszej albo wilgotnej aurze każdy z tych okresów wydłuża się nawet dwukrotnie.

Osobny wróg to ostre słońce. Tynk nakładany na ścianę południową w pełnym słońcu przy 28 stopniach zasycha szybciej, niż tynkarz zdąży go zatrzeć, i zostają widoczne miejsca łączenia. Dlatego rusztowanie zabudowuje się siatką ochronną, a ekipa przenosi się z elewacji na elewację razem z cieniem.

Najczęstsze błędy wykonawcze przy ociepleniu bloku

  • Klej nakładany placek na placek, bez pasa obwodowego. Kontakt spada do 20-25 procent zamiast wymaganych 40.
  • Kołkowanie tego samego dnia co klejenie, jeszcze przed związaniem zaprawy.
  • Siatka układana na sucho i przykrywana klejem od góry, zamiast zatapiana w świeżej masie.
  • Pominięte ukośne pasy siatki w narożach okien – rysa po skosie pojawia się już w pierwszym roku.
  • Ościeża okienne bez 2-3 cm izolacji, czyli gotowa recepta na pleśń w narożniku pokoju.
  • Brak pasów przeciwpożarowych z wełny nad otworami przy budynku ocieplanym styropianem.
  • Płyty układane bez mijanki, z krzyżującymi się spoinami w jednym punkcie.
  • Tynk nakładany przy prognozie deszczu w ciągu 24 godzin – świeża warstwa spływa albo wykwita solą.

Najczęstsze pytania o ocieplenie bloku styropianem

Ile kosztuje ocieplenie bloku za metr kwadratowy?

Kompleksowa termomodernizacja elewacji z rusztowaniem, przygotowaniem podłoża, 18 cm styropianu i tynkiem silikonowym mieści się w 2026 roku w przedziale 250-320 zł za metr kwadratowy ściany. Sam materiał to 110-180 zł, robocizna 90-140 zł, rusztowanie 15-30 zł. Budynki wymagające skuwania starych tynków dokładają kolejne 25-60 zł.

Jak ocieplić mieszkanie w bloku, gdy wspólnota nie planuje termomodernizacji?

Zostaje ocieplenie od wewnątrz, ale to rozwiązanie wymaga obliczenia punktu rosy przez projektanta i zwykle płyt paroizolacyjnych albo systemu z płytą klimatyczną z krzemianu wapnia. Źle wykonane ocieplenie od środka przenosi punkt rosy na styk izolacji ze ścianą i zamiast zimnej ściany dostajesz pleśń, której nie widać. Traci się też 5-10 cm z każdej ściany zewnętrznej.

Czy da się dołożyć styropian na istniejące ocieplenie?

Tak, to rozwiązanie stosowane na budynkach ocieplanych w latach dziewięćdziesiątych 5-8 centymetrami. Warunek to sprawdzenie nośności starego układu: odrywa się próbki i bada przyczepność, a stare kołki liczy się jako niepracujące. Nowe łączniki muszą przejść przez obie warstwy i zakotwić się w ścianie nośnej, więc mają nawet 400 mm długości.

Czy istnieje dofinansowanie do ocieplenia bloku?

Wspólnoty korzystają z premii termomodernizacyjnej z Banku Gospodarstwa Krajowego, która pokrywa 26 procent kosztów przedsięwzięcia, a przy jednoczesnym montażu instalacji OZE 31 procent. Warunkiem jest audyt energetyczny i kredyt w banku współpracującym z BGK. Program Czyste Powietrze budynków wielorodzinnych nie obejmuje.

Po czym poznać, że ocieplenie zrobiono źle?

Najszybszy sprawdzian to opukanie ściany z rusztowania albo z drabiny w strefie cokołu – głuchy dźwięk oznacza pustkę pod płytą. Regularna siatka kropek albo prostokątów odrysowana na tynku po pierwszej zimie to ślad talerzyków kołków i mostków na spoinach płyt. Zdjęcie termowizyjne przy różnicy temperatur minimum 15 stopni pokazuje jedno i drugie w kilka minut.

Zbigniew Majewski
O autorze

Zbigniew Majewski

40 lat w branży budowlanej – najpierw jako fachowiec na budowach w całej Polsce, potem jako właściciel lokalnej firmy remontowo-budowlanej. Przeszedł przez setki realizacji: od malowania kawalerki po generalne remonty kamienic i docieplenia bloków. Na blogu dzieli się praktyczną wiedzą, którą zdobył robiąc to własnymi rękami. Bez lania wody, bez marketingowych haseł – tylko sprawdzone porady majstra, który wie, ile kosztuje błąd na budowie.
